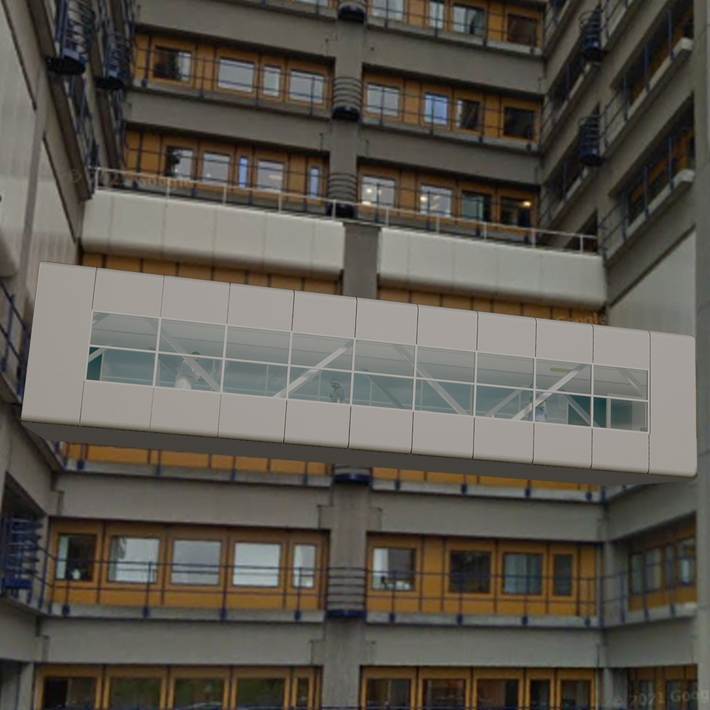

Loopbrug tussen OK-gebieden

Deze helpt om al het logistiek vervoer tussen de twee delen van het OK-centrum borgen tijdens de verschillende fasen van de bouw. De brug is essentieel om tijdens alle fases van de verbouwing al het logistiek vervoer tussen de verschillende delen van OK uit te kunnen voeren. Daarna wordt de brug ingezet voor veilig patientenverkeer tussen de verschillende ruimtes in het OK-centrum.

Loopbrug OK-centrum succesvol geplaatst

De stalen hoofdconstructie van de nieuwe loopbrug hangt inmiddels op de definitieve plek. Het hijsen en monteren van deze indrukwekkende constructie verliep succesvol en markeert een belangrijke mijlpaal in het bouwproject.

Voor de realisatie van de brug waren constructieve aanpassingen nodig op de onderliggende etages om het gewicht goed te kunnen verdelen. De brug werd in verschillende onderdelen opgebouwd en vervolgens zorgvuldig op de juiste plek gemonteerd. Daarmee is een belangrijke stap gezet in de verdere ontwikkeling van het nieuwe OK-centrum.De komende periode wordt de brug verder afgebouwd en afgewerkt.

Van deze bijzondere hijsoperatie is een timelapse gemaakt. In de video is goed te zien hoe de stalen constructie stap voor stap naar de definitieve locatie wordt gebracht. Een mooi voorbeeld van techniek, vakmanschap en samenwerking.

Waarom een loopbrug?

  • Zodat minimaal 14 OK’s operationeel blijven tijdens de verbouwing.
  • Voor veilige en efficiënte logistiek
  • Het wordt een onderdeel van het nieuwe OK-centrum

Bouw en techniek

  • De loopbrug is opgebouwd uit een vooraf gemonteerd stalen skelet.
  • Vanwege het gewicht is het stalen frame op locatie verder afgebouwd.
  • De onderliggende etages zijn constructief verstevigd om de loopbrug veilig te kunnen dragen.

Effect op omgeving

  • Tijdens de bouw zijn er tijdelijke buitenwerkzaamheden, waaronder enkele hijsmomenten.
  • Voor een goede aansluiting zijn beperkte aanpassingen gedaan aan de SEH en de poliklinieken.
  • De werkzaamheden hebben slechts minimale impact op gevoelige medische apparatuur.

Planning loopbrug

  • De loopbrug wordt naar verwachting opgeleverd in oktober of november 2026.
